城南T接探花~筋竹Ⅱ回线110kV线路工程使用无人机进行验收工作
2025-10-28 来源: 点击:256次

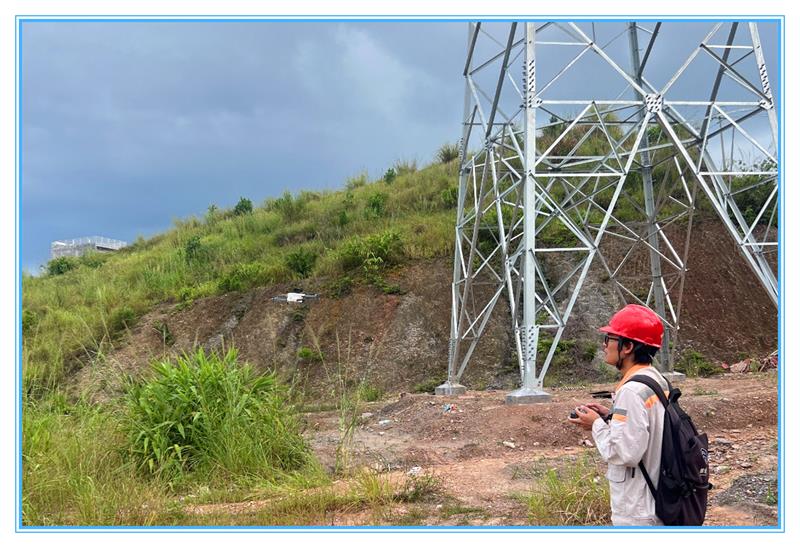

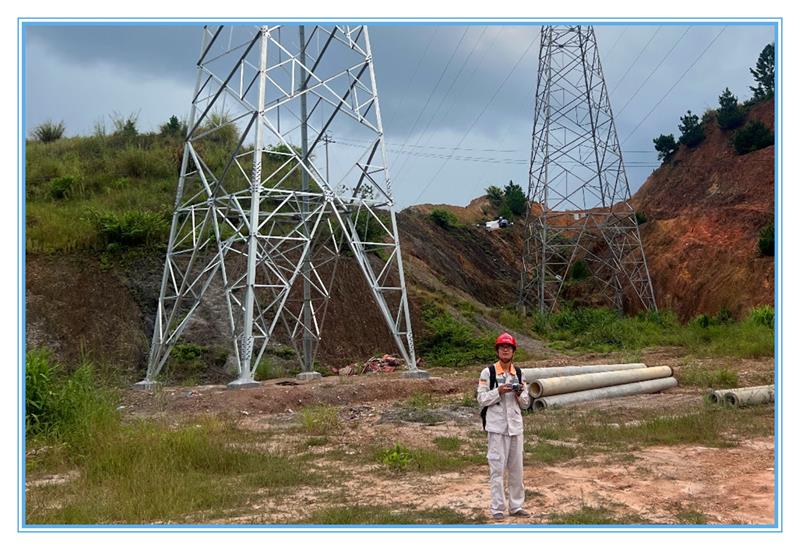

为严格落实现场监理工作要求,在监理项目部收到转序申请后,暨在2025年10月13日监理项目部组织监理人员进行架线部分中间验收,本次采用公司配备的无人机进行验收,其效率及效果比常规验收都有显著提升,验收范围G01号塔至G17号塔、G20号塔至G24号塔、G25号塔至G26号塔架线分部,路径7.15km。


110kV城南站T接探花~筋竹Ⅱ回线110kV线路
线路起于110kV城南站内户外构架,止于110kV孟岺~探花线路N2号杆塔小号侧本期新建T接塔。线路长度:8.81km。塔基共32基,其中新建塔基26基,利用原线路6基。导线采用JL/LB20A-300/40型铝包钢芯铝绞线。地线采用1根JLB40-80型铝包钢绞线和1根OPGW-80-48-1-1型光纤复合地线。绝缘子型号为 U70BLP-2玻璃绝缘子。
110kV探南线#21-110kV构架段线路改造
改造段线路起于110kV城南站内户外构架,止于110kV探花~城南线路N21号杆塔,长度为 0.091km。塔基共2基,其中新建塔基1基,利用原线路1基。
110kV探南线#8-#11段线路改造
改造段线路起于110kV探花-昙容II线N10号杆塔,止于110kV探花~城南线路N8号杆塔小号侧,长度为 0.831km。塔基共4基,其中新建塔基2基,利用原线路2基。
110kV探昙Ⅱ线#9-#10段线路改造
改造段线路起于110kV探花~城南线N11号杆塔,止于110kV探花~昙容Ⅱ线路N9号杆塔,长度为 0.638km。塔基共3基,其中新建塔基1基,利用原线路2基。
建设单位:广西电网有限责任公司梧州供电局
施工单位:广西兴能电力建设有限公司
监理单位:江南在线(中国)
设计单位:云南恒安电力工程有限公司
撰稿人:韩明志
