500kV南邕甲、乙线改造工程顺利投运
2025-05-09 来源: 点击:197次
公司监理项目:500kV新江变电站配套220kV送出工程(500kV南邕甲、乙线改造工程)2025年4月30日顺利全线投运。

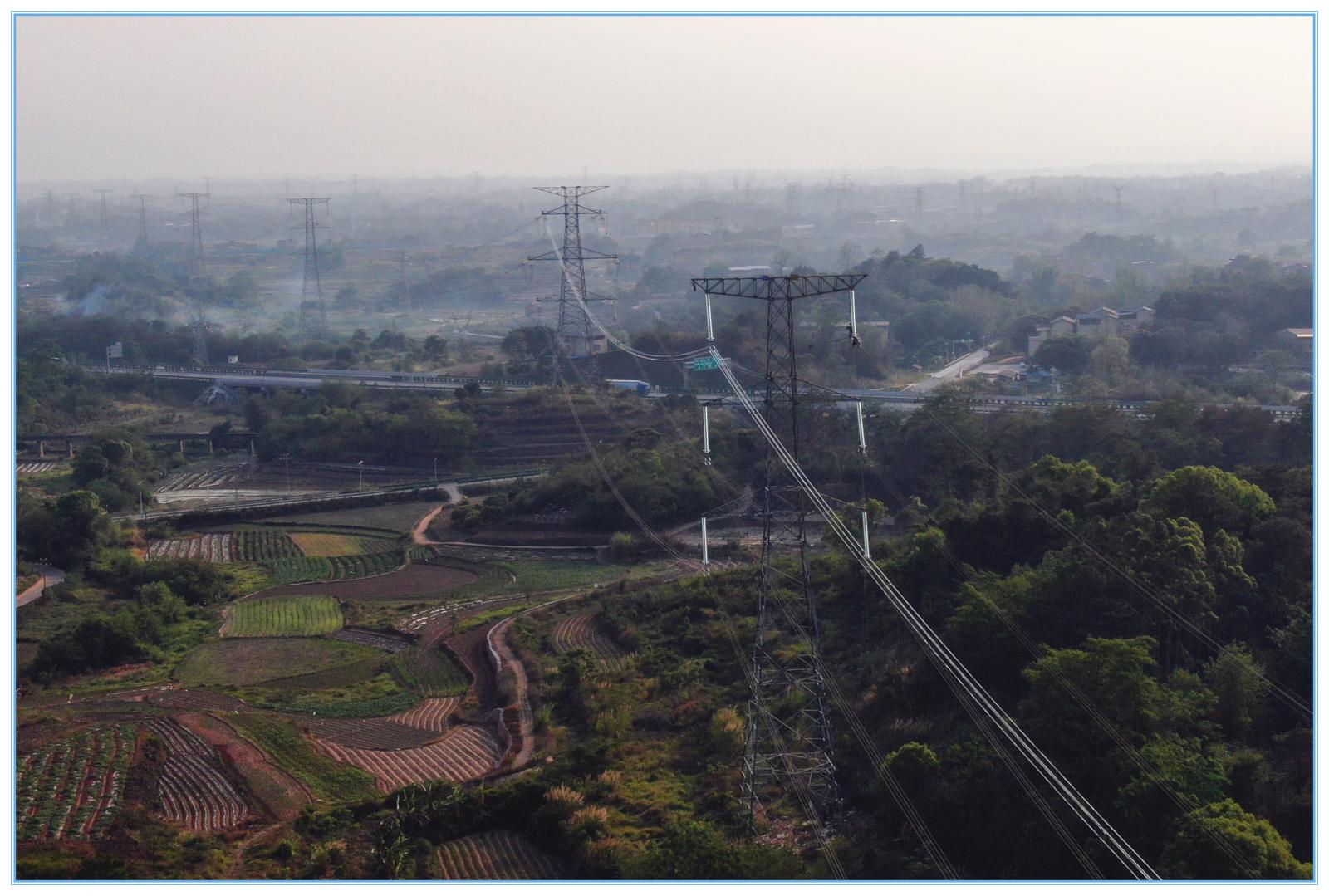

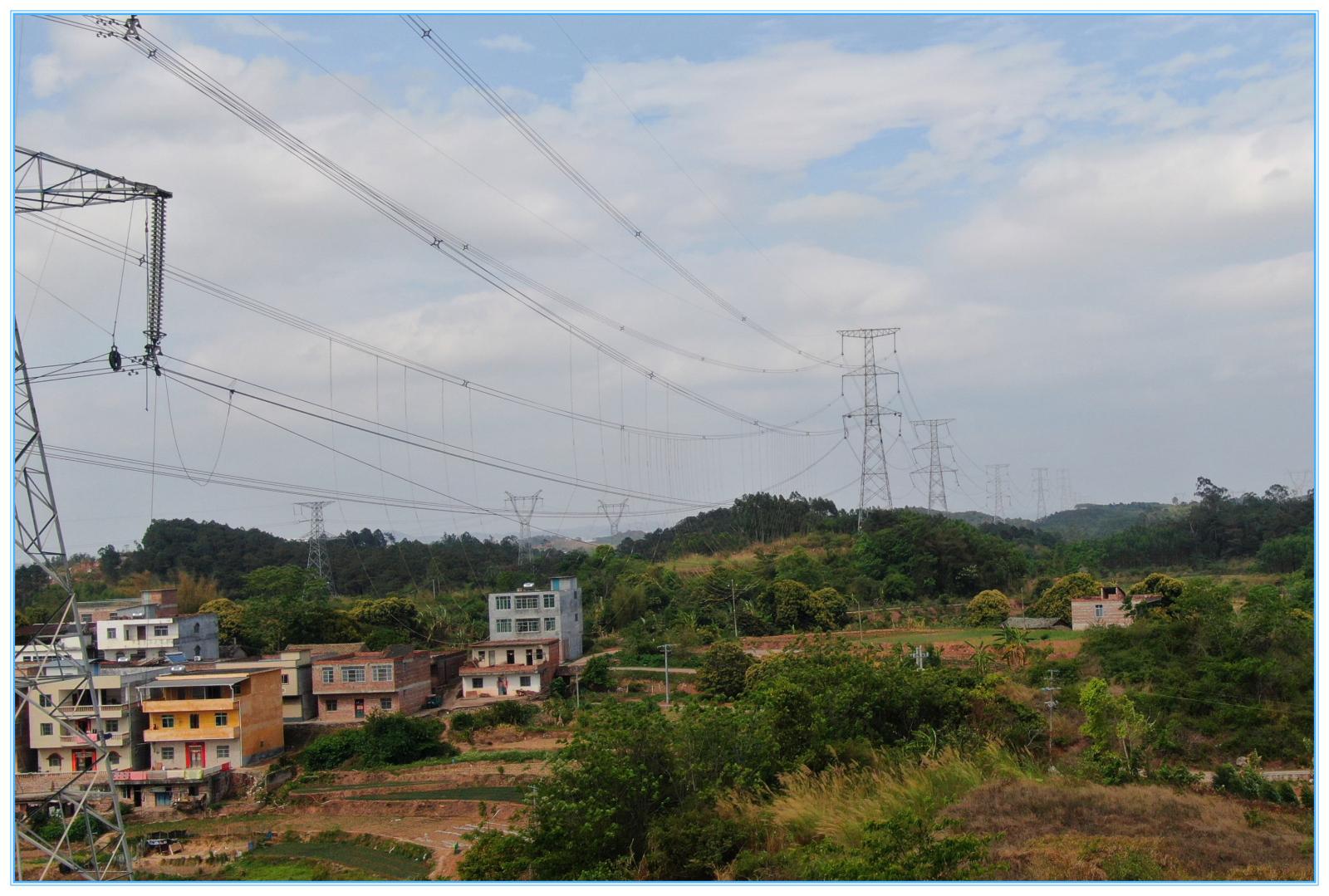

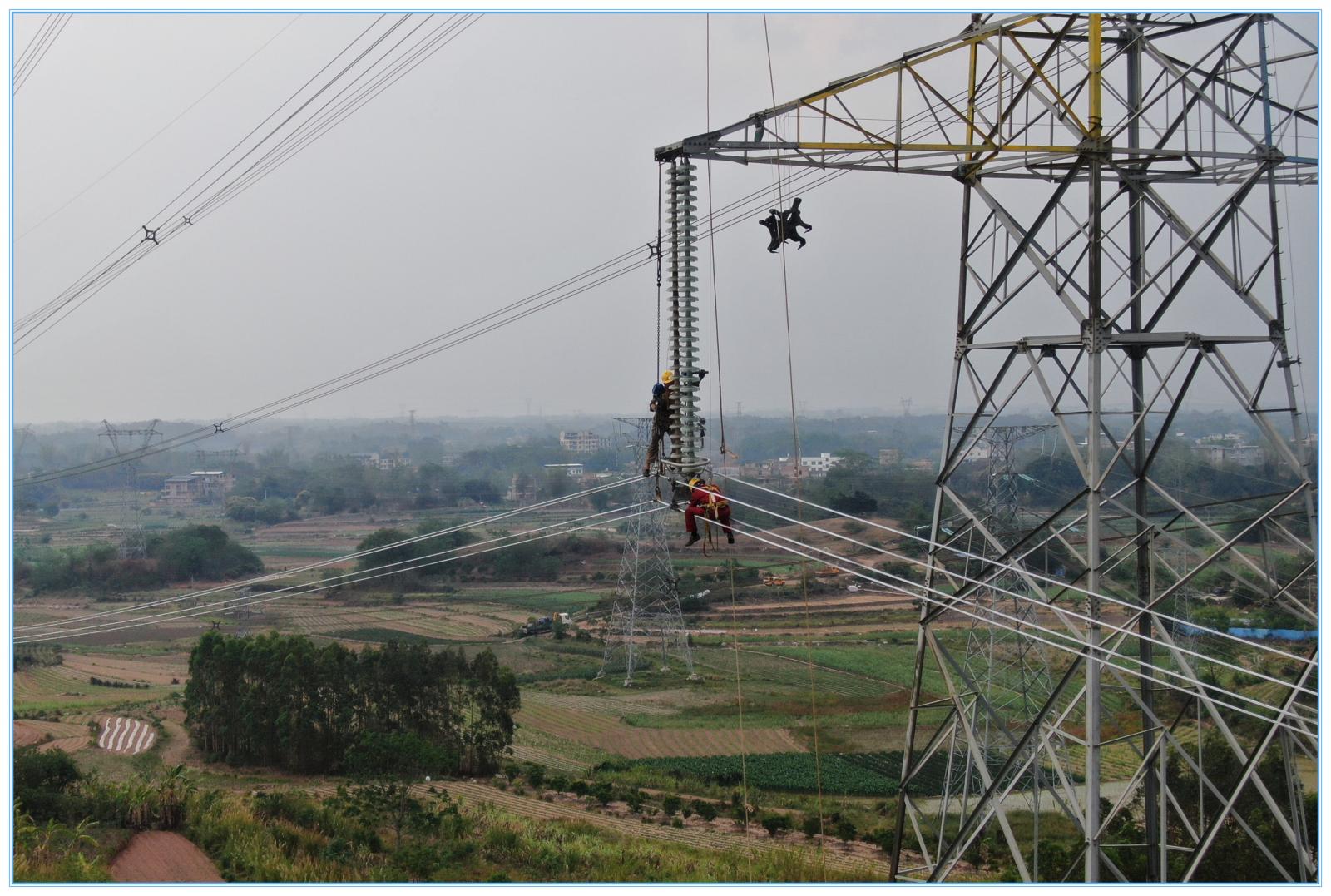

工程于2025年4月8日进行停电导线架设施工。于2025年4月30日完工。停电架线时间紧任务重经各参建单位的共同努力历经20天完成竣工验收顺利投运。
本工程为了使在建500kV新江站配套220kV送出工程,220kV线路分别需在500kV南邕甲、乙 线不同档钻越,因钻越的500kV南邕甲、乙线档内导地线存在接续管、钻越档两侧直线塔有部分采用单联悬垂串,未满足设计规程及验收规范,为了使本期配套 220kV线路钻越500kV南邕甲、乙线满足相关规范要求,需将500k 南邕甲、乙线进行改造。
工程建设规模:
一、500kV南邕甲、乙线(甲线#62~#73,乙线#66~#77)段改造,本期无新建杆塔,仅更换6相导线及1根地线长度5.044km,将单悬串更换为双联串6串。
二、500kV南邕甲线、乙线(甲线#82~#87,乙线#86~#91)段导地线、单悬垂串等进行更换改造,本期无新建杆塔,仅更换2相导线长度 2.1km,将单悬串更换为双联串24串。
三、500kV南邕甲、乙线(甲线#93~#95,乙线#97~#99)段,长度:0.7km。段改造;本期无新建杆塔,仅更换1相导线及1根地线长度0.7km,将单悬串更换为双联串6串。导线截面采用4x400mm2。导线每相采用4XIGI-400/35钢芯铝绞线,分裂间距为450mm。
本工程涉及220kV、110kV、10kV多处线路跨越封网施工,在工程建设过程中,监理项目部充分发挥了团结协作、攻坚克难的精神,严格遵守各项安全和质量管理制度。该项目的投运确保了500kV新江站配套220kV线路送出工程的顺利推进。
建设单位:广西电网有限责任公司南宁供电局
运维单位:广西电网有限责任公司南宁供电局
设计单位:广西博阳电力勘察设计有限公司
监理单位:江南在线(中国)
施工单位:广西送变电建设有限责任公司
撰稿人:王前龙
