三亚南山电厂至布甫220kV线路工程第一阶段竣工投运
2025-05-09 来源: 点击:198次

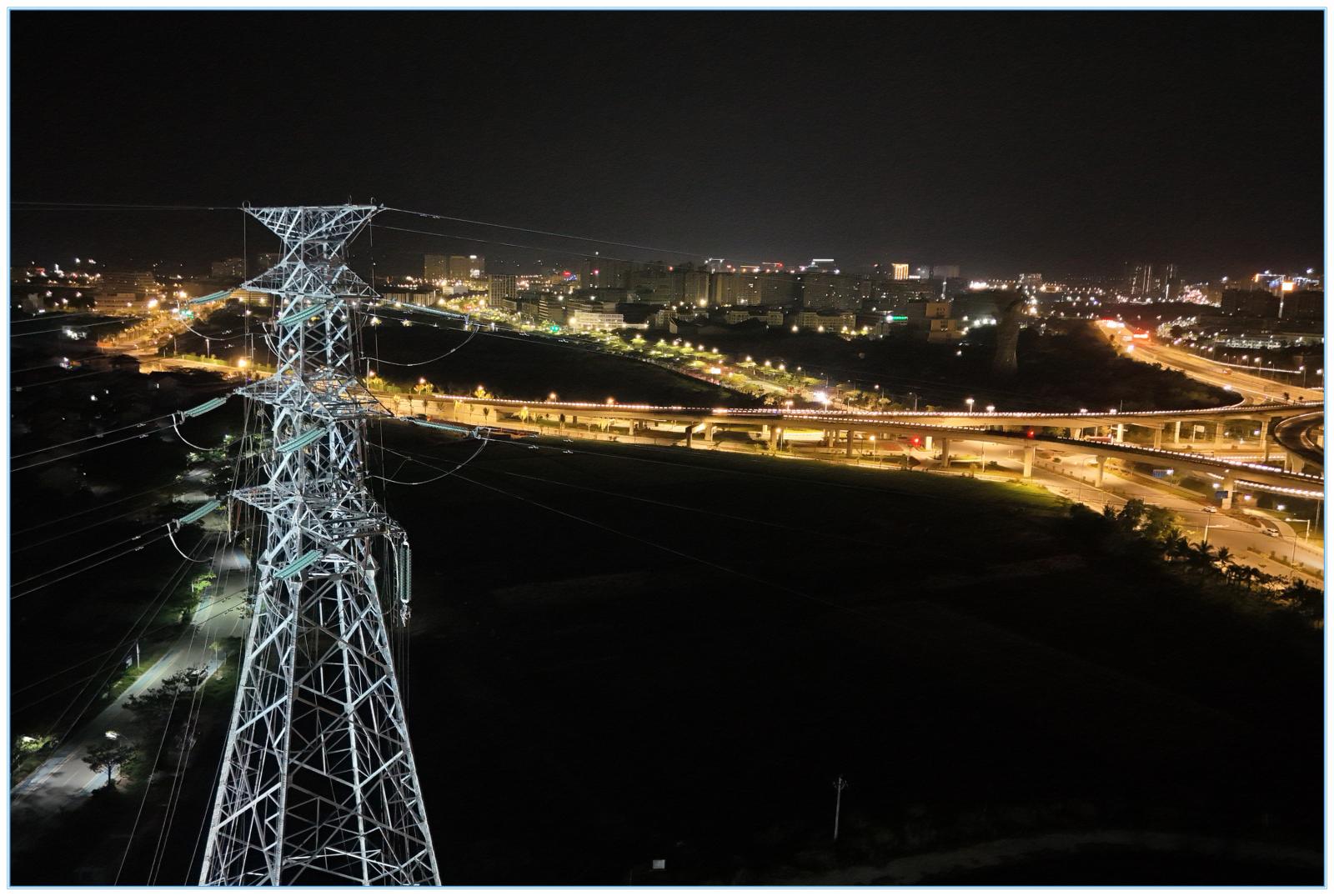

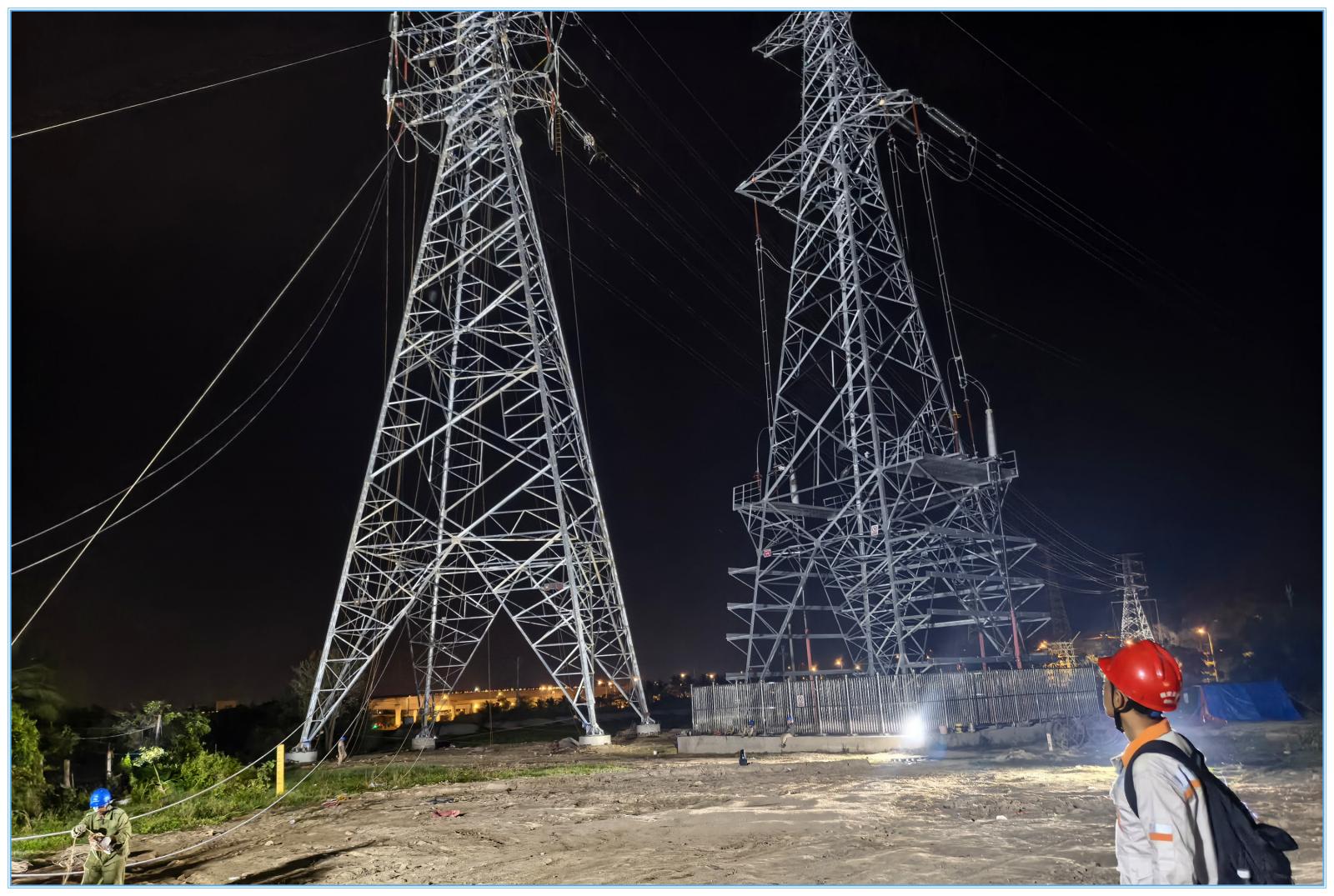

公司监理项目:海南重点项目三亚南山电厂至布甫220kV线路新建工程于2025年4月30日顺利投产,成功完成系统启动并进入24小时试运行阶段。
项目的建成投产有效弥补“十四五”后期海南省地区电力供应的缺口,优化电源布局,同时进一步优化了海南省调度用电安排,深挖互济潜力,释放通道能力。为海南省今年的迎峰度夏提供了坚实的电源支撑和网架保障。
工程概况:
新建南山电厂至布甫双回220kV线路,根据接入系统方案,本期新建线路先临时π接现有220kV崖吉甲线,待220kV布甫站投产后再双回接入220kV布甫站。
一、本期自南山电厂电缆终端塔新建2条220kV线路至220kV崖吉甲线π接塔处,形成南山电厂至220kV崖城站、南山电厂至220kV吉阳站的220kV线路。新建线路长约10.502km。
二、待220kV布甫站建成后,将新建220kV线路改接进220kV布甫站,恢复220kV崖吉甲线π接点接线。从π接塔附近改接进220kV布甫站,新建双回路路径长12.278km,导线每相截面为2×630mm2。
建设单位:海南电网有限责任公司建设分公司
设计单位:中国能源建设集团湖南电力研究院有限公司
监理单位:江南在线(中国)
施工单位:海南电网能源发展有限公司
撰稿人:李子良
